Как подать уведомление о начале строительства дома в 2026 году

03.07.2024
Как подать уведомление о начале строительства загородного дома
Москва и Московская область · правила на 10 октября 2026 года

Сначала проверяем участок и параметры дома — затем начинаем строительство

Как подать уведомление о начале строительства дома? В обычном уведомительном порядке правообладатель участка направляет сведения о будущем жилом или садовом доме в уполномоченный орган по месту расположения земли. До начала работ проверяют допустимость размещения здания, а после завершения оформляют построенный объект.

С сентября 2026 года положительный результат подтверждают запись в реестре уведомлений и выписка. Общий срок рассмотрения — 5 рабочих дней. Для отдельных исторических поселений действует специальный порядок. Если дом подходит под «дачную амнистию», возможна упрощённая регистрация без уведомлений — условия разобраны ниже.

5 рабочих дней

Общее рассмотрение

Со дня поступления уведомления в уполномоченный орган, если нет специального случая.

10 лет

Срок на строительство

Со дня направления уведомления при согласовании заявленных параметров через реестр.

2 этапа

Начало и завершение

Сначала сведения о планируемом доме, затем — о построенном, с техническим планом.

Уведомление о строительстве дома: что изменилось с 1 сентября 2026 года

В обиходе документ называют «уведомлением о начале строительства». Его официальное назначение — сообщить о планируемом строительстве или реконструкции объекта ИЖС либо садового дома. Его подают до работ, если выбран уведомительный порядок по статье 51.1 Градостроительного кодекса РФ.

Уполномоченный орган проверяет параметры здания, разрешённое использование земли и ограничения размещения. В действующей редакции положительное согласование оформляют внесением записи в реестр, а заявителю направляют выписку. Если основания для согласования отсутствуют, направляют уведомление о несоответствии.

Не ориентируйтесь только на памятки 2019–2024 годов. Указанные в них 7 рабочих дней и прежнее «уведомление о соответствии» относятся к более раннему порядку. Сейчас общий срок по части 7 статьи 51.1 — 5 рабочих дней; запись в реестре подтверждает согласование. Сохраните полученную выписку вместе с проектными материалами.

Согласование размещения дома не подтверждает качество его фундамента, утепления или инженерии. Эти решения прорабатывают в проекте и проверяют при строительстве. Правовые основания и редакции документов приведены в справочных сносках.

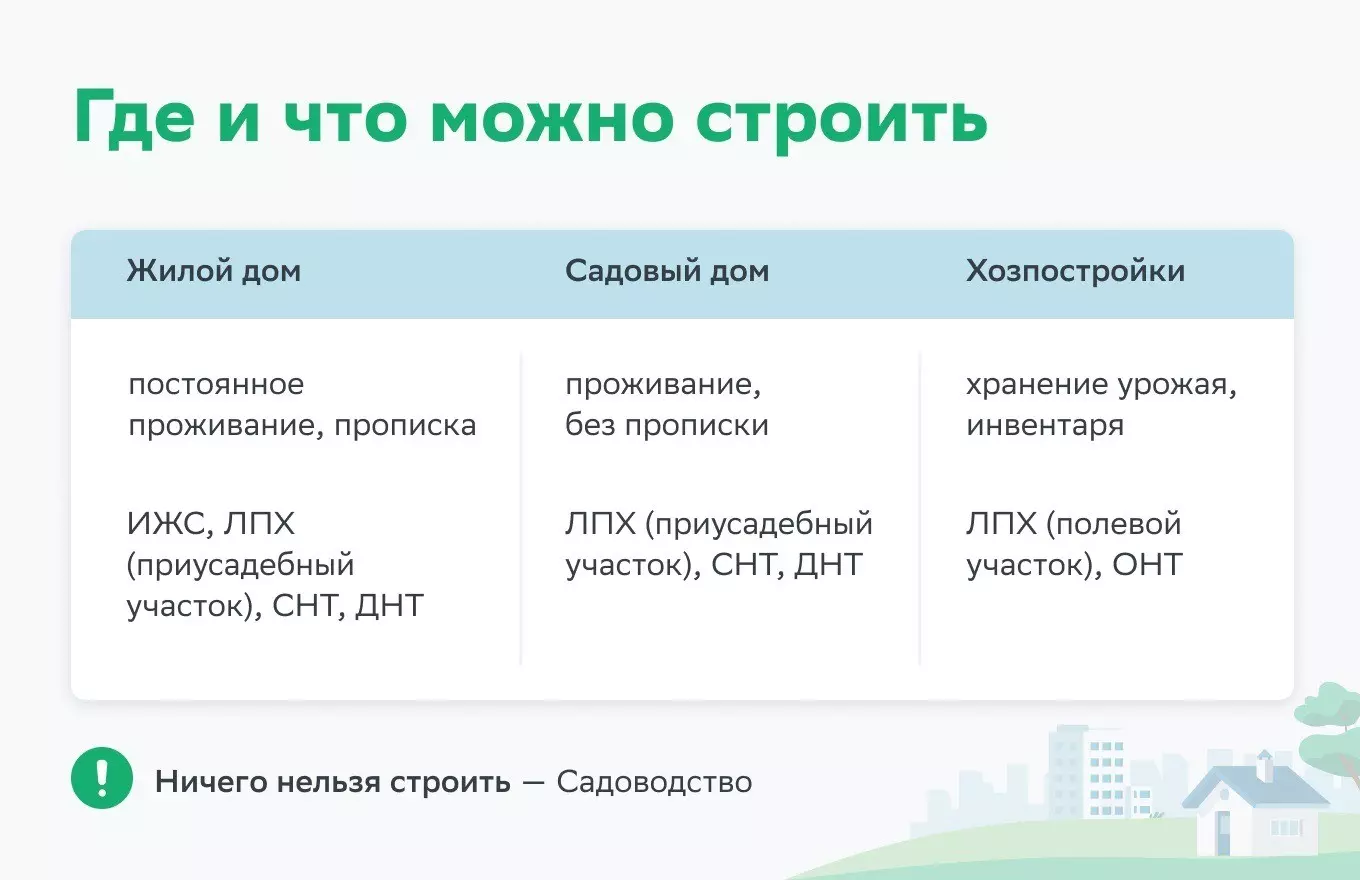

Для каких домов применяется уведомительный порядок

Уведомительный порядок предусмотрен для строительства и реконструкции индивидуальных жилых и садовых домов. Строительство обычного объекта ИЖС не требует разрешения на строительство; для объектов иной категории порядок может отличаться. В этой статье разбираем частный дом на отдельном участке, без схемы привлечения средств участников долевого строительства по 214-ФЗ.

Индивидуальный жилой дом

Отдельно стоящее здание для проживания, с количеством надземных этажей не более трёх и высотой не более 20 метров. Дом не предназначен для разделения на самостоятельные объекты недвижимости. Местные правила могут устанавливать более строгие параметры.

Садовый дом

Здание сезонного использования для временного пребывания. На садовом участке при соблюдении установленных условий может находиться и жилой дом. Статус объекта определяют документы и требования закона, а не бытовое название «дача».

Каркасная, PREFAB или модульная технология сама по себе не меняет правовой порядок. Если строится капитальный жилой или садовый дом, его параметры и оформление оценивают по соответствующим правилам. Наличие свай вместо бетонной плиты не означает автоматически, что здание некапитальное.

Пристройка, надстройка или изменение габаритов существующего дома могут относиться к реконструкции. Замена отделки или отдельного оборудования обычно не требует той же процедуры, но характер конкретных работ нужно определить до их начала.

Что проверить на участке до подачи уведомления

До выбора окончательных размеров дома выясните, можно ли разместить его именно на вашей земле. Подходящий проект из каталога ещё нужно связать с границами, подъездом, рельефом, соседней застройкой и планируемыми коммуникациями.

Что проверяем и как это влияет на проект
ПроверкаЧто выяснитьПрактическое значение
Права и границыПраво на участок, кадастровый номер, сведения ЕГРН, наличие установленных границ и прав других лиц.Забор и фактическая площадь могут не совпадать с юридическими границами.
Вид разрешённого использованияДопускает ли участок выбранный жилой или садовый дом с учётом категории земли и градостроительного регламента.Членство в СНТ само по себе не подтверждает право на строительство любого здания.
ГПЗУ и местные правилаЗону допустимого размещения, предельные параметры, отступы, красные линии и ограничения застройки.Дом, террасу и другие сооружения размещают с учётом требований к конкретному участку.
Ограничения территорииОхранные, водоохранные и приаэродромные зоны, территории наследия, сервитуты и другие ограничения.Ограничение может требовать специальных условий или исключать размещение дома.
Инженерные условияГрунты, рельеф, существующие сети, подъезд и места подключения коммуникаций.От этого зависят фундамент, посадка дома и организация строительных работ.

Зачем нужен ГПЗУ

ГПЗУ — градостроительный план земельного участка. Он содержит сведения, необходимые для проектирования и строительства. Его можно получить до выбора проекта: общий срок подготовки и выдачи по статье 57.3 ГрК РФ — 14 рабочих дней после получения заявления, без платы за выдачу.

ГПЗУ помогает изучить градостроительные условия, но не заменяет согласование дома и не является обследованием грунта. Он не входит в общий обязательный перечень приложений к уведомлению по части 3 статьи 51.1. Получить его заранее полезно для обоснованной посадки здания.

Единого отступа «для любого дома на любом участке» нет. Проверяют местный регламент, ограничения территории, противопожарные и другие применимые требования. Само наличие зоны с особыми условиями не всегда означает полный запрет: важны её вид, границы и установленный режим.

Для инженерной подготовки участка посмотрите наши материалы о геологии, геодезии и привязке дома с коммуникациями, а также статью зачем делать геологию перед строительством. Эти работы дополняют проверку документов на землю.

Какие документы и сведения нужны для уведомления

Заявителем выступает застройщик — правообладатель участка с правом осуществлять строительство. Это может быть собственник или другой надлежащий правообладатель. Подрядчик не становится заявителем автоматически только потому, что строит дом.

Основной комплект для гражданина и дополнительные случаи
Документ или сведенияКогда нужныКак подготовить
УведомлениеПри обращении по уведомительному порядку.Заполнить действующую форму: заявитель, участок, объект, параметры, отступы и контакты.
Данные заявителяДля идентификации застройщика.Указать реквизиты паспорта. На портале проверить данные профиля; при личном обращении взять документ.
Сведения о праве на землюПрава на участок отражают в уведомлении. Если они не зарегистрированы в ЕГРН, указывают сведения о правоустанавливающих документах.Сверить основание права и других правообладателей. Сведения, находящиеся у органов власти, получают межведомственно по установленному порядку.
Полномочия представителяЕсли обращается представитель застройщика.Подготовить документ о полномочиях. Для подрядчика с договором через эскроу есть специальный случай, описанный ниже.
Внешний облик домаДля исторического поселения федерального или регионального значения, если не используется утверждённое для него типовое архитектурное решение.Текстовое описание материалов и цветового решения, изображения фасадов и конфигурации здания.
Сведения о договоре с эскроуПри строительстве по соответствующему договору подряда.Указать предусмотренные законом сведения о договоре и исполнителе, проверить порядок подачи от имени застройщика.

Для иностранного юридического лица предусмотрен отдельный документ — заверенный перевод сведений о государственной регистрации. Это специальный случай, который не относится к обычному заявлению гражданина на свой дом.

Нужен ли полный проект дома для подачи

Полный комплект проектной документации не входит в общий перечень приложений к уведомлению для обычного ИЖС. Однако сами параметры нужно определить точно: этажность, высоту, размеры и положение здания на участке. Форма предусматривает схематичное изображение размещения дома.

Рабочий проект полезен для строительства: он связывает планировку, конструкцию, фундамент и инженерные решения. Посмотрите условия предложения «Проект дома в подарок». При ипотеке и строительстве через эскроу отдельно проверяют требования банка и договора.

Подача подрядчиком по договору с эскроу. В предусмотренных законом случаях исполнитель вправе направить уведомление от имени застройщика с приложением соответствующего договора без отдельной доверенности — часть 16 статьи 51.1 ГрК РФ. Для обычного представительства документ о полномочиях требуется.

Как подать уведомление о начале строительства: пошаговая инструкция

Для участка в Москве и для участка в Московской области выбирают разные региональные сервисы. Ориентируются на местонахождение земли, а не на адрес регистрации заявителя или строительной компании.

  1. Проверьте участок

    Сверьте права и границы, разрешённое использование, ГПЗУ и ограничения территории. Если участок только приобретается, сделайте проверку до сделки и окончательного выбора дома.

  2. Определите параметры и посадку дома

    Выберите жилой или садовый статус, количество этажей, высоту, габариты и отступы. Учтите пристроенные объёмы, террасу, вход и инженерные сооружения в соответствии с применимыми требованиями.

  3. Найдите региональную услугу

    В Подмосковье используйте портал государственных услуг Московской области; для Москвы — городской портал услуг. Поиск: «уведомление о планируемом строительстве». На Госуслугах доступность услуги зависит от выбранного региона. Проверьте получателя и актуальную карточку услуги.

  4. Заполните форму и приложите необходимое

    Сравните сведения с документами на землю и проектными материалами. Проверьте схему размещения, полномочия представителя и специальные приложения. Подпишите заявление способом, предусмотренным сервисом.

  5. Сохраните подтверждение подачи

    Оставьте у себя отправленную форму, приложения, регистрационный номер и сведения о поступлении в уполномоченный орган. Следите за уведомлениями в личном кабинете и выбранным каналом связи.

  6. Проверьте результат до начала работ

    При согласовании сохраните выписку из реестра. Сверьте участок, заявителя и параметры дома; передайте актуальные данные проектировщику и подрядчику. При несоответствии сначала разберите причины.

Можно ли подать через МФЦ, лично или по почте

Федеральная процедура предусматривает бумажную подачу при личном обращении, в том числе через МФЦ, и почтовое отправление с уведомлением о вручении. Перед визитом уточните, какой орган рассматривает уведомления по вашему участку и принимает ли выбранный МФЦ эту услугу. Электронные способы также предусмотрены законом.

Что проверить в заполненной форме

Земля и заявитель

ФИО и паспортные данные, кадастровый номер или описание местоположения, основание права, другие правообладатели и верный вид разрешённого использования.

Дом и размещение

Строительство или реконструкция, жилой или садовый дом, надземные этажи, высота, площадь застройки по форме, габариты и отступы от каждой границы.

Площадь дома из каталога не всегда равна площади застройки. В маркетинговую площадь могут входить террасы, а двухэтажный дом имеет другую площадь пятна застройки. Для уведомления используйте значения из согласованных проектных материалов в соответствии с полями формы.

Сколько рассматривают уведомление и какой результат вы получите

Действующий порядок по статье 51.1 ГрК РФ
СитуацияСрокРезультат
Обычное рассмотрение5 рабочих дней со дня поступления в уполномоченный орган.Запись в реестре и выписка либо уведомление о несоответствии.
Историческое поселение без утверждённого типового решенияДо 20 рабочих дней по специальной процедуре.Проверка также учитывает внешний облик здания.
Нет обязательных сведений или специальных приложенийВозврат без рассмотрения в течение 3 рабочих дней в предусмотренных законом случаях.Уведомление считается ненаправленным. После исправления его подают повторно.
Заявленные параметры согласованыСтроительство по этим параметрам — в течение 10 лет со дня направления уведомления.Срок отсчитывают от направления, а не от получения выписки.

Нет ответа — проверьте статус обращения. Согласование по актуальной редакции части 13 статьи 51.1 связано с реестровой записью. Не заменяйте проверку результата предположением, что любое молчание органа автоматически разрешает стройку. Сохраните подтверждение поступления и запросите статус или выписку.

Если выписка содержит опечатку, порядок исправления записи предусмотрен правилами ведения реестра. Если меняется сам проект, например увеличиваются габариты или этажность, подают уведомление об изменении параметров. Планируемые изменения лучше согласовать до выполнения соответствующих работ.

Почему могут направить уведомление о несоответствии

Возврат неполной формы и несоответствие планируемого дома — разные результаты. Основания несоответствия перечислены в части 10 статьи 51.1. В документе должны быть указаны причины и относящиеся к ним параметры, требования или ограничения.

  • Дом не проходит по параметрам: нарушены допустимая высота, этажность, отступы или другие установленные требования.
  • Размещение не допускается: выбранный объект противоречит разрешённому использованию участка или действующим ограничениям.
  • Нет необходимых прав на землю: уведомление направлено лицом, которое не может выступать застройщиком этого участка.
  • Не соответствует внешний облик: специальное основание для исторического поселения при установленной процедуре проверки.

Само по себе несогласие соседа не является отдельным основанием из этого перечня. Однако нарушение его прав или обязательных требований может создавать самостоятельный спор. Согласие соседа также не отменяет градостроительные ограничения.

Что делать после отрицательного результата

  1. Прочитать конкретные основания, проверить участок и параметры, к которым они относятся.
  2. Исправить форму, схему размещения или проект, если проблема устранима.
  3. При неясном ограничении запросить разъяснение уполномоченного органа; при споре обратиться за юридической оценкой и определить способ обжалования.
  4. Подать исправленное уведомление и проверить результат до соответствующих строительных работ.

Не начинайте работы, рассчитывая, что отрицательный результат исчезнет при регистрации. «Дачная амнистия» не устраняет нарушение разрешённого использования земли или запрет размещения дома.

Возмещение расходов при признании дома самовольной постройкой не гарантируется автоматически. Часть 15 статьи 51.1 предусматривает специальные условия, включая соответствие построенного дома заявленным параметрам и установление судом вины должностного лица.

Что делать после окончания строительства дома

При уведомительном порядке после завершения работ оформляют фактически построенный дом. Один только договор с подрядчиком или акт приёмки строительных работ не заменяет кадастровый учёт и оформление права.

  1. Заказать технический план у кадастрового инженера. В нём отражают фактические характеристики и положение дома на участке.
  2. Подать уведомление об окончании строительства. Приложить технический план и необходимые для конкретного случая документы; указать сведения об оплате предусмотренной законом пошлины за учёт и/или регистрацию.
  3. Проверить результат рассмотрения. Общий срок по части 19 статьи 55 ГрК РФ — 5 рабочих дней. Положительный результат подтверждает запись в реестре уведомлений об окончании строительства, заявителю направляют выписку.
  4. Довести оформление до ЕГРН. Проверить передачу документов, кадастровый учёт и регистрацию права, затем сохранить итоговые документы.

Если участок принадлежит нескольким гражданам на праве общей долевой собственности или арендуется со множественностью лиц на стороне арендатора, при предусмотренных законом условиях прилагают соглашение об определении долей в построенном доме. Документы о полномочиях представителя нужны при подаче через него.

Завершение стройки и начало эксплуатации. По действующей части 3 статьи 55.24 ГрК РФ для капитальных объектов, которым не нужно разрешение на строительство, эксплуатация допускается после окончания строительства и возникновения прав на объект. Поэтому оформление дома нужно включить в план завершения работ.

В текущей редакции части 16 статьи 55 прежний срок подачи «не позднее одного месяца» не установлен. Уведомление подают для оформления построенного объекта и возможности его эксплуатации; переносить оформление на неопределённый срок не следует.

Для отдельных случаев регистрации с 1 сентября 2026 года по 1 сентября 2028 года действует переходное правило: при невозможности межведомственно получить необходимые реестровые сведения заявитель предоставляет соответствующую выписку самостоятельно — часть 7 статьи 71 закона № 304-ФЗ. Сохраните полученные выписки.

Нужно ли уведомление, если действует «дачная амнистия»

Для регистрации подходящего дома по упрощённому порядку уведомления не требуются. До 1 марта 2031 года часть 12 статьи 70 закона № 218-ФЗ допускает оформление определённых жилых и садовых домов на основании технического плана и документа о праве на землю, если это право не зарегистрировано в ЕГРН.

Речь, в частности, об участках для садоводства, ИЖС и личного подсобного хозяйства в границах населённого пункта. Закон также предусматривает отдельный случай для крестьянского хозяйства. Дом должен соответствовать указанным в законе параметрам объекта ИЖС; применимость порядка оценивают по документам конкретного участка и здания.

Уведомительный порядок

Помогает заранее проверить заявленные параметры и допустимость размещения дома. После работ предусмотрена процедура уведомления об окончании строительства.

Упрощённая регистрация

Позволяет оформить соответствующий условиям дом без уведомлений. Не отменяет проверку земли, строительные требования и ограничения территории.

Для новой стройки предварительная проверка размещения помогает обнаружить ограничения до затрат на фундамент и домокомплект. Если рассматриваете упрощённое оформление, обсудите применимость процедуры с кадастровым инженером, а специальные ограничения — с уполномоченным органом.

СНТ, садоводство и огородничество — разные вещи. На садовом участке возможность жилого или садового дома проверяют с учётом правил использования земли. Участок для огородничества не предназначен для капитального жилого или садового дома. На полевом участке ЛПХ за пределами населённого пункта нельзя применять правила приусадебного участка для строительства жилья.

Проект до подачи уведомления: фото и визуализация дома «Сибиряк»

На примере построенного каркасного дома «Сибиряк К140-2» в Подольске можно увидеть, какие объёмы нужно учитывать при выборе проекта: основной дом, входную группу, крышу и террасу. Фото и визуализация помогают обсудить архитектуру до фиксации параметров.

В документах на ваш объект размеры, площадь застройки, высоту и отступы берут из проектных материалов и привязки к участку. Публикация дома в портфолио не подтверждает допустимость его размещения на другой земле.

Видеообзор «Сибиряка»: что предусмотреть до строительства

Обзор помогает оценить фасады, входы и организацию пространства готового дома. Эти решения удобно обсудить перед окончательным выбором планировки и посадки здания. Видео показывает реализованный объект и не является инструкцией по подаче уведомления.

Обзор из карточки построенного дома. Запуск — по нажатию на плеер.

3D-модель проекта: оцените форму дома до выбора посадки

Поверните модель, чтобы рассмотреть крышу, террасу, фасады и выступающие объёмы. Она помогает сформулировать пожелания к проекту. Юридические отступы, границы и ограничения проверяют по документам и отдельной схеме размещения, а не измеряют в этой модели.

Модель из карточки «Сибиряк К140-2». Для подачи уведомления нужны параметры вашего проекта и его привязка к конкретному участку.

Видеообзоры и опыт строительстваВсе видео компанииПосмотрите готовые дома, планировки и реализованные строительные решения.

Короткий чек-лист перед началом строительства

  • Проверены права на участок, разрешённое использование и юридические границы.
  • Изучены ГПЗУ, местные параметры застройки и ограничения территории.
  • Выбраны статус дома, размеры, этажность, высота и положение на участке.
  • Проект связан с фундаментом, инженерными сетями и условиями строительной площадки.
  • Определён применимый порядок оформления; при уведомительном порядке проверен результат и сохранена выписка.
  • Изменения параметров согласуются до соответствующих работ.
  • В план завершения включены технический план, кадастровый учёт и регистрация права.

Частые вопросы об уведомлении о строительстве дома

Что такое уведомление о начале строительства дома?

Так обычно называют уведомление о планируемом строительстве или реконструкции объекта ИЖС либо садового дома. В уведомительном порядке его направляют до начала работ, чтобы проверить заявленные параметры и допустимость размещения здания на участке.

Сколько рассматривают уведомление в 2026 году?

По действующей с 1 сентября 2026 года редакции части 7 статьи 51.1 ГрК РФ общий срок составляет 5 рабочих дней со дня поступления в уполномоченный орган. Для исторического поселения без утверждённого типового архитектурного решения применяется специальный срок до 20 рабочих дней.

Какой документ подтверждает согласование строительства?

По актуальному порядку согласование подтверждает запись в реестре уведомлений о планируемом строительстве, а заявителю направляют выписку. Проверяйте участок и параметры дома в полученных сведениях и сохраняйте выписку.

Куда подать уведомление в Московской области и Москве?

По месту нахождения участка, в уполномоченный орган. В Подмосковье используют региональный портал государственных услуг, в Москве — городской портал услуг. Доступность подачи через Госуслуги и МФЦ уточняют для выбранного региона и конкретной услуги.

Нужны ли выписка ЕГРН и полный проект дома?

Сведения о праве на участок указывают в уведомлении. Не следует считать копию выписки ЕГРН и полный комплект проекта обязательными приложениями для каждого обычного случая ИЖС: применяют перечень статьи 51.1. При незарегистрированном праве нужны сведения о правоустанавливающих документах; специальные приложения зависят от ситуации.

ГПЗУ обязателен для подачи уведомления?

В общий обязательный перечень приложений по части 3 статьи 51.1 ГПЗУ не входит. Получить его заранее полезно: он помогает изучить условия застройки и допустимое размещение здания. Сам ГПЗУ не заменяет согласование дома.

Сколько действует согласование параметров дома?

При согласовании через реестр строительство по заявленным параметрам допускается в течение 10 лет со дня направления уведомления. Срок не отсчитывают от даты получения выписки. При изменении параметров предусмотрено отдельное уведомление.

Можно ли начинать стройку, если ответ не пришёл?

Проверьте поступление заявления, его статус и наличие реестровой записи. В действующей части 13 статьи 51.1 согласование связано с записью в реестре. Отсутствие ответа не следует самостоятельно приравнивать к подтверждённому согласованию.

Нужно ли уведомление при дачной амнистии?

Для регистрации дома, отвечающего условиям части 12 статьи 70 закона № 218-ФЗ, наличие уведомлений не требуется. Упрощённый порядок действует до 1 марта 2031 года. Он не отменяет разрешённое использование земли, ограничения территории и требования к дому.

Можно ли построить жилой дом на участке в СНТ?

На садовом участке жилой дом возможен при соблюдении условий использования земли и применимых требований. Проверяют конкретный вид разрешённого использования и ограничения. Участок для огородничества не предназначен для капитального жилого или садового дома.

Каркасному или PREFAB-дому нужен особый порядок?

Технология изготовления сама по себе не определяет процедуру. Для капитального жилого или садового дома учитывают правовой статус объекта, параметры и участок. Свайный фундамент или название «модульный» автоматически не освобождают от оформления.

Может ли строительная компания подать уведомление за заказчика?

В обычном случае компания действует как уполномоченный представитель при наличии соответствующего документа. Для предусмотренных законом случаев строительства по договору подряда с эскроу часть 16 статьи 51.1 допускает подачу исполнителем от имени застройщика с приложением договора без отдельной доверенности.

Что делать при уведомлении о несоответствии?

Разобрать указанные основания, проверить документы участка и параметры проекта, исправить устранимые ошибки и подать уведомление повторно. При спорном основании получить юридическую оценку порядка обжалования. Начало работ не устраняет установленное ограничение.

Что делать после окончания строительства?

При уведомительном порядке кадастровый инженер готовит технический план, затем подают уведомление об окончании строительства с необходимыми сведениями и приложениями. Положительный результат подтверждают запись в соответствующем реестре и выписка. Далее проверяют кадастровый учёт и регистрацию права в ЕГРН.

Правовые основания и справочные сноски

Материал учитывает нормы, действующие на 10 октября 2026 года. Для конкретного обращения сверяют актуальную карточку региональной услуги и документы участка.

  1. Градостроительный кодекс РФ № 190-ФЗ: статья 1, пункт 39 — параметры объекта ИЖС; статья 48, части 3 и 3.1 — проектная документация; статья 51, часть 17 — случаи, когда разрешение на строительство не требуется.
  2. Статья 51.1 ГрК РФ: сведения и приложения; реестровое подтверждение; общий и специальный сроки; основания несоответствия; срок на строительство; изменение параметров; подача подрядчиком с эскроу. Редакция кодекса от 04.08.2026 с изменениями, вступившими в силу с 01.09.2026.
  3. Статьи 55, 55.24 и 57.3 ГрК РФ: завершение строительства и оформление объекта, условия эксплуатации, содержание и выдача ГПЗУ.
  4. Федеральный закон от 31.07.2025 № 304-ФЗ: статья 34 — изменения градостроительного порядка; статья 71 — сроки вступления изменений в силу и переходные положения.
  5. Постановление Правительства РФ от 23.05.2026 № 589: формирование и ведение реестров уведомлений о планируемом и завершённом строительстве. Приказы Минстроя России от 21.04.2026 № 257/пр и № 258/пр — сведения в реестрах и формы выписок.
  6. Федеральный закон от 13.07.2015 № 218-ФЗ: часть 12 статьи 70 — условия упрощённого кадастрового учёта и регистрации жилых и садовых домов до 01.03.2031.
  7. Федеральные законы № 217-ФЗ и № 112-ФЗ: садовые и огородные участки, садовый дом; различие приусадебного и полевого участка ЛПХ.

Это общая инструкция для подготовки к строительству. Выбор процедуры и допустимость конкретного дома определяют с учётом прав на землю, ограничений, параметров объекта и условий финансирования.

Подберём проект дома под ваш участок

ПРЕФАБ ДОМ строит каркасные дома и дома по PREFAB-технологии. До выбора окончательного проекта обсудим планировку, размеры, условия площадки и состав строительных работ.

Для предметного разговора подготовьте кадастровый номер, ГПЗУ при наличии, пожелания по площади и этажности. Это поможет связать выбор дома с исходными условиями участка в Москве или Московской области. Юридическое согласование проводится уполномоченным органом.

Менеджер
+7 (495) 120-77-20
Консультация специалиста
Успейте получить скидку до 10%
Менеджер
+7 (495) 120-77-20
Оставить заявку
Успейте получить скидку до 10%
Расчёт стоимости
Рассчитать стоимость строительства
Подготовим расчёт по выбранному проекту и комплектации. Если нужно — учтём изменения планировки и особенности участка.
Проект / объект Текущая страница
Как удобнее связаться?
